RENOVATION DE JARDINS PRIVES

OCTOBRE 2015

JUILLET 2017

LE PROJET 2015

Suite à la découverte de présence de plomb dans les terres de jardins privés situés dans la banlieue lilloise, l’entreprise paysagiste AAEV a été mandatée par la société AECOM afin d’effectuer les travaux de dépollution et de remplacement des terres par du substrat allégé.

Date : 10/2015
Maître d’œuvre : AECOM
Entreprise : A A E V
Conditionnement : Camion EXPRESS BLOWER

6 NOMBRE D'HEURES
50 VOLUME DE SUBSTRAT (M3)

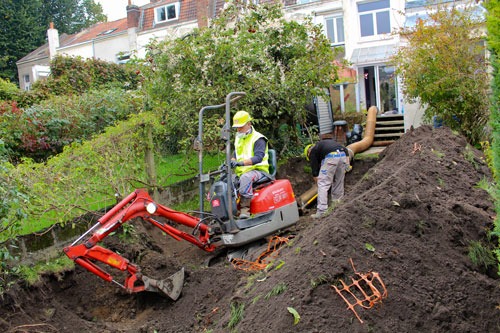

TERREOLE-Projet-2015-Lille-Decompactage-et-aspiration-des-terres-usees

LE PROJET 2017

À la suite du chantier de dépollution de 2 jardins privés situés dans la banlieue lilloise en octobre 2015, de nombreux autres jardins contigus à ceux-ci ont également fait l’objet d’un constat de pollution au plomb en 2017. L’entreprise AAEV a donc de nouveau été mandatée par la société AECOM afin d’effectuer les travaux de dépollution. Ces travaux consistaient à décompacter et évacuer les terres polluées sur une épaisseur de 50 cm, remplacer ces terres et replanter la végétation existante.

Date : 07/2017
Maître d’œuvre : AECOM
Entreprise : A A E V
Conditionnement : Camion EXPRESS BLOWER

12 NOMBRE DE JOURS
900 VOLUME DE SUBSTRAT (M3)

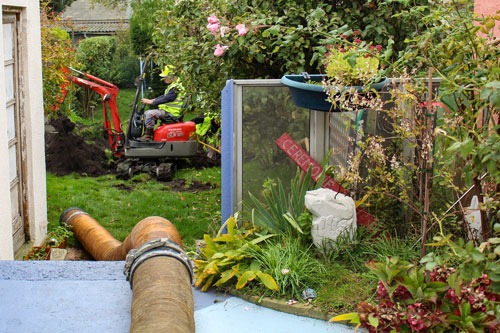

TERREOLE-Projet-2017-Lille-Aspiration-des-terres-usees

LE DETAIL DES CHANTIERS 2015 - 2017

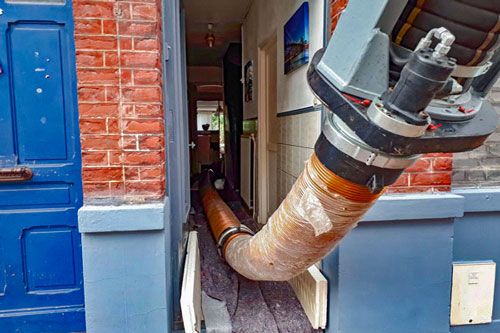

LE-CHALLENGE-TERREOLE-acces-aux-jardins-par-les-habitations

LE CHALLENGE

L’accès à ces jardins se faisant uniquement au travers des maisons, la solution traditionnelle consistant à réaliser le chantier manuellement s’est révélée très onéreuse et contraignante pour les habitants compte tenu de la durée prévisionnelle du chantier et de l’approvisionnement des matériaux en sacs.

LA SOLUTION

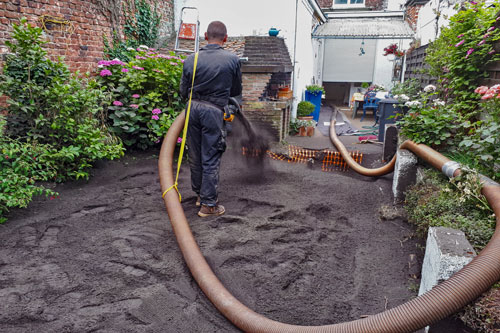

La solution technique proposée par TERREOLE a donc été d’aspirer les terres polluées à l’aide d’une aspiratrice industrielle puis de souffler le substrat de remplacement avec le camion EXPRESS BLOWER. La prestation d’aspiration a été effectuée par notre partenaire TPAE. Le soufflage des 950 m3 de substrat par l’EXPRESS BLOWER répartis sur 9 parcelles de terrains a été réalisé en 12 jours ouvrés et 6 heures alors que cette prestation aurait nécessité plusieurs mois d’intervention manuelle.

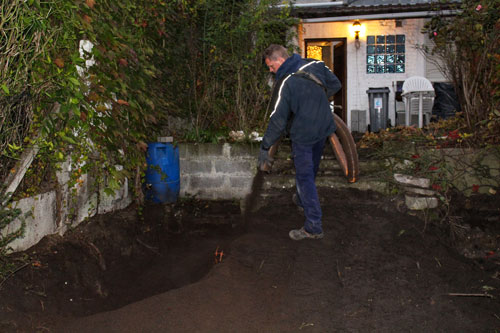

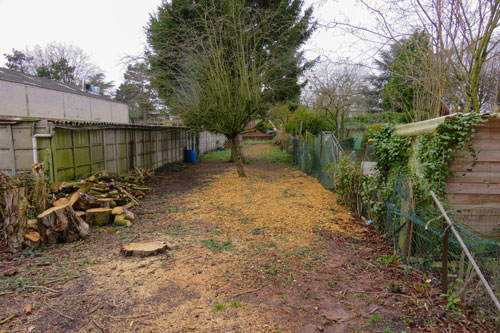

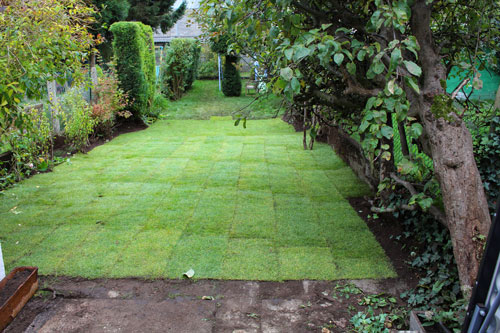

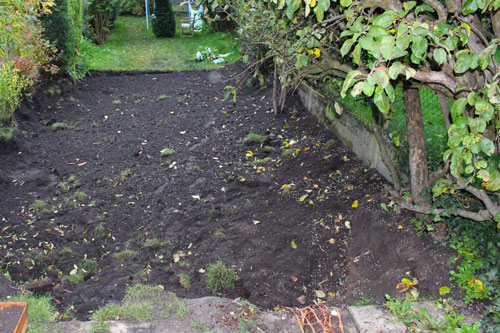

TERREOLE-Solution-Lille-Soufflage-du-substrat-allege

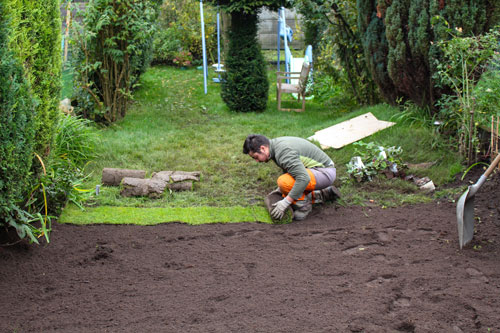

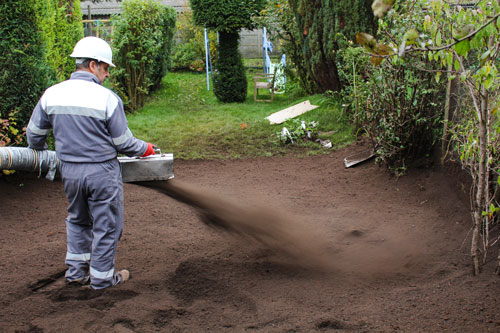

LES CHANTIERS EN IMAGES
